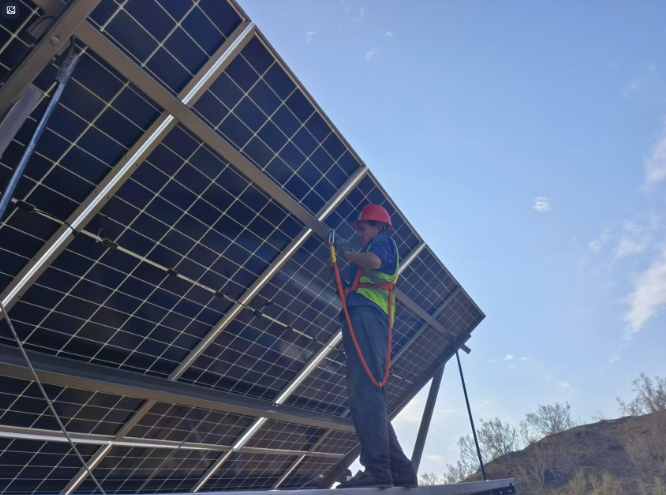

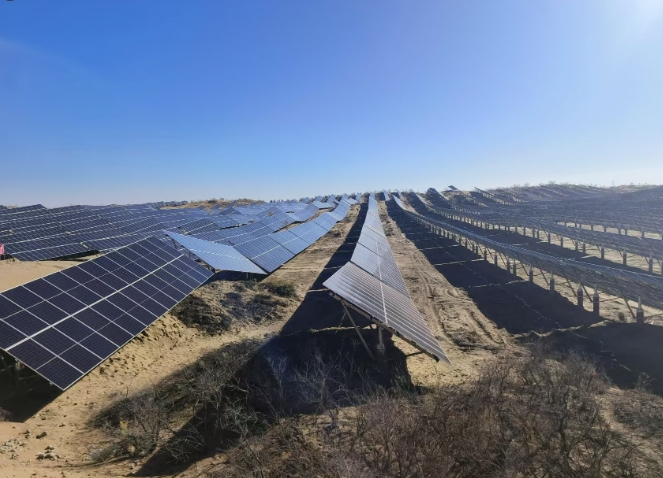

天气渐冷,在安装公司承建的天富国华兵地融合玛纳斯县3GW光伏项目(一期1GW工程—中新建0.7GW)一标段施工现场,挖掘机不停运转进行作业,运载车辆频繁往返运送材料,数台吊车在各施工场地全功率运行,持续进行接地材料及电缆的吊装作业,450余名施工建设者坚守在施工一线,抢抓施工“黄金期”开足马力抢抓进度。
现场一名施工负责人介绍,为保证施工进度,项目部坚持倒排工期、顺排工序,上足机械、上足人力,加班加点赶工期;坚持每天召开生产会议,对照施工“作战图”,对各个施工班组进行现场考核;坚持每周进行工作总结及部署,将进度目标反复细化。
截止目前,桩基施工共计59600根桩,累计完成打桩58252根,累计完成97.7%;立柱焊接共计59600根立柱,累计完成焊接57678根,累计完成96.7%;支架安装共计14900套,累计完成13764套,累计完成92.3%;组件安装共计14900套,累计完成9937套,累计完成66.6%;箱变基础桩施工累计完成35组;接地开挖累计23170米、接地焊接累计13580米;场区内电缆沟开挖累计2300米;35KV集电线路施工累计完成7(BG5、BG4、AG8、AG7、CG1、CG2、CG4)个;35KV集电线路地埋电缆开挖施工累计完成2020米。
下一步,项目团队将持续发挥安装公司铁军精神,严把安全质量,挂图作战,确保项目早竣工早投产早见效,为建设美丽新疆促进绿色能源发展贡献力量。(通讯员:龙文芳)
