安装公司参建兵地融合玛纳斯县3GW 光伏项目抢抓施工进度
时间 :   2024-08-28 23:33 来源:   清风网 作者:   唐平宇 一审:宁基   二审:陈雄   三审:周满荣

处暑已过,暑意未减。安装公司参建的中新建电力集团天富能源18.34GW新能源--天富国华兵地融合玛纳斯县3GW光伏项目(一期1GW工程-中新建电力0.7GW)一标段施工现场正如火如荼进行,只为早日具备并网条件。

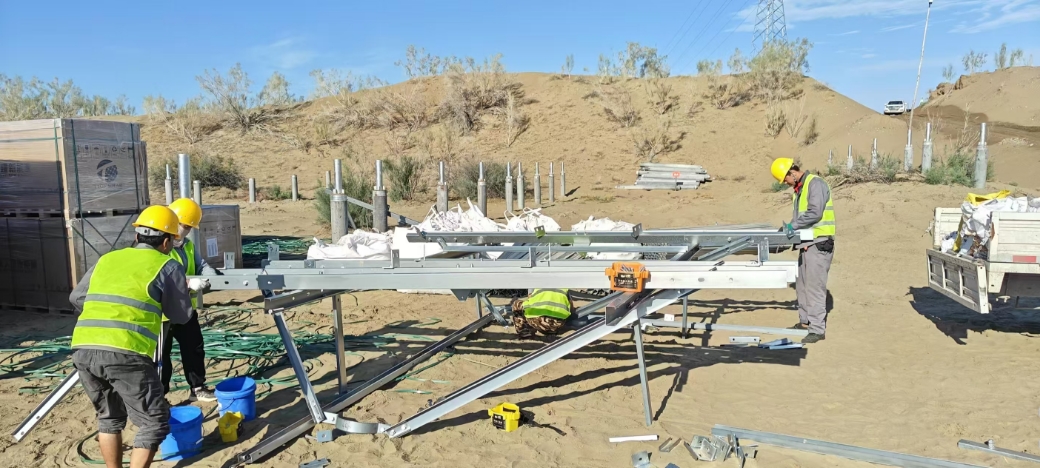

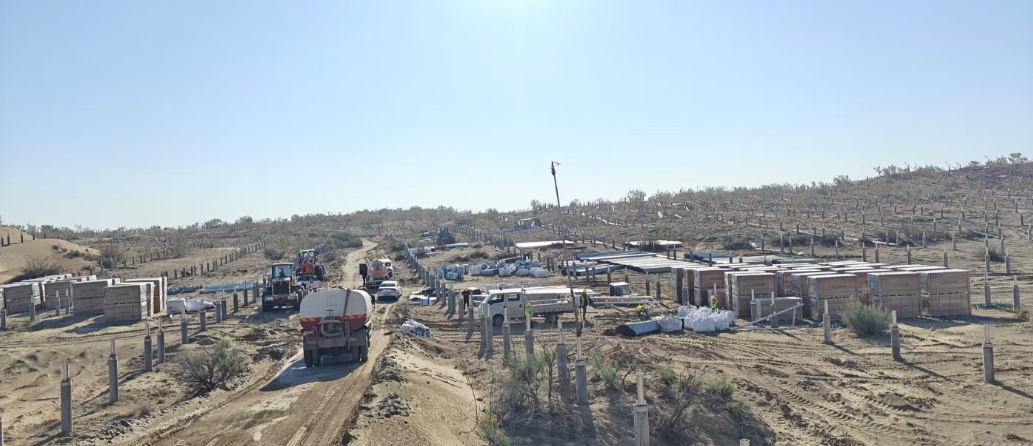

上下齐心,紧盯节点进度。自5月份开工以来,项目部全体人员终以饱满的热情和坚定的信念,迎难而上,不断突破,紧盯施工节点,抢抓施工进度,精准把握施工节奏。截至目前,项目已完成的工程量令人瞩目:施工现场共完成压桩58153根,压桩完成率高达92.97%;支架立柱焊接、支架安装及组件安装等关键节点均取得重要进展,支架立柱焊接24328根,支架安装1695组,组件安装200组;场区围栏安装顺利推进,安装长度为4600米。


攻坚克难,精准施策抓进度。在项目推进过程中,为确保抢工期、不窝工,项目部人员不等不靠、迅速行动、主动出击,合理统筹人材机,按项目建设进度积极组织人员进场,加强与支架厂家的沟通协调,同时紧盯跟踪成套支架提货、装车、卸货、存放等各个关键节点,确保成套支架供应的及时性和有序性,做到环环相扣、层层把关、步步为营,保证现场供货量正常,确保不影响整体工作进度,为加速推进项目建设提供保障。(通讯员:唐平宇)
