项目建设不畏寒 冬季施工不停歇——安装公司玛纳斯县3GW光伏项目冬季施工跑出加速度
时间 :   2024-12-06 21:27 来源:   清风网 作者:   龙文芳 一审:宁基   二审:陈雄   三审:周满荣

严寒冬季,安装公司承建的玛纳斯县3GW光伏项目克服严寒影响,变“冬休”为“冬忙”,加紧施工,推动项目加快进度。

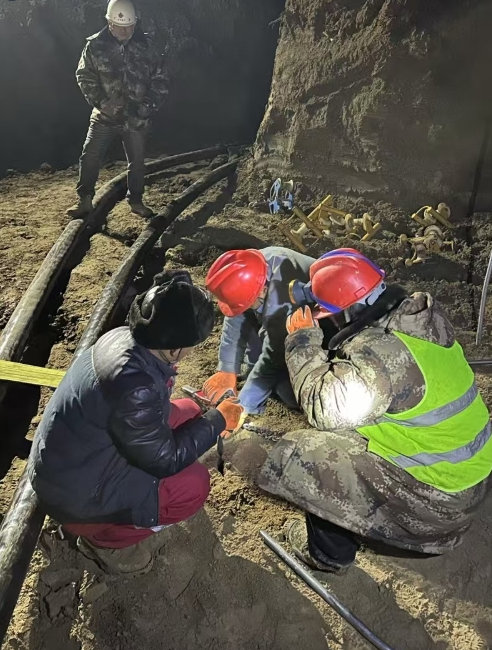

12月6日,项目施工现场皑皑白雪,项目施工作业区却是一片热火朝天的景象,大型机械设备在有条不紊地运作,运输车辆往来穿梭。

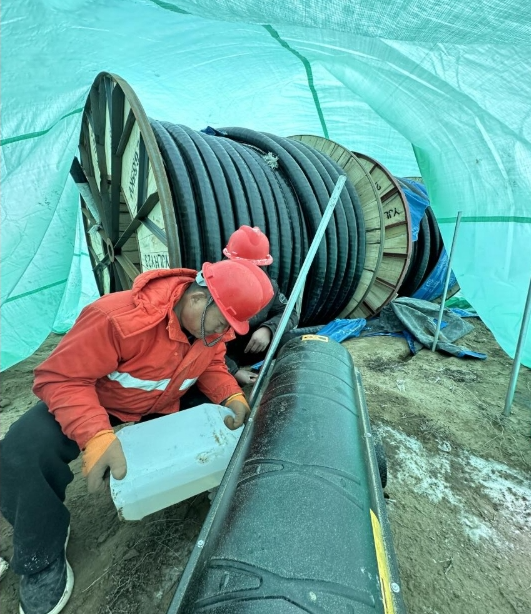

为了保证光伏厂区的主体结构施工、设备安装和线路铺设顺利推进,确保光伏厂区如期达到并网条件,项目部克服低温天气等不利因素,科学制定冬季施工计划,采取搭建暖棚、使用暖风机、设防滑垫、撒布防滑材料、为施工人员提供保暖衣物和设备等,以确保冬施正常进行。冬季施工期间,由于积雪、路面结冰及温度等不利因素影响,在常规安全措施下,项目部又编制了安全施工措施方案,对负温环境下的吊装作业、车辆运输、高空作业、用电、用火、消防进行了详细的分析并制定了针对性的安全措施及应急预案,以保证冬季施工期间的质量、设备、材料及人员安全。


为全力保障项目建设,项目部本着“一刻不能松、一天不能等”的原则,在保障安全、质量的前提下,项目跑出“加速度”。截止目前桩基累计施工58252根;箱变桩基础累计基础施工60个;接地沟槽累计开挖70920米;集电线路电缆沟开挖累计完成14501米;箱变、逆变器等关键设备的安装工作紧张进行中;集电线路铺设高压线缆共94920米,累计施工64540米;低压电缆共计116000米,累计施工39200米。


尽管冬季施工条件艰苦,但项目管理团队始终保持着坚定的信心、克服困难、齐心协力、尽职尽责,确保项目建设进度如期完成。(通讯员:龙文芳、李翔云)
