10月12日,随着信号工的指令,最后一节钢梁精准对位并完成栓接定位,由河北建工集团省四建九分公司承建的中共河北省委党校校园功能完善提升项目—图书信息中心建设项目钢梁吊装安装工作圆满完成,标志着工程建设正式进入屋面施工阶段。
精心组织打好基础。
三层中庭下沉式钢梁吊装是项目建设中的重点和难点。为顺利完成长度23.4米、重达9.05吨的9根钢梁吊装,项目部提前谋划,精心组织。图书信息中心是中庭镂空、外围四层的“回”字形结构,钢梁是连接中庭三层主构件;吊装钢梁时吊车需要跨过外围四层屋面及塔吊并下沉至三层,吊车幅度40米、出杆臂长85.7米。项目负责人史惊涛几次带头梳理施工方案,多次对吊车吨位、吊车站位、钢梁摆放位置、吊装顺序、与塔吊配合等细节进行讨论研究,最终确定了采用300吨吊车分两次自北侧向南侧依次吊装。吊装前,项目部组织人员确定吊装位置,在现场测量数据并结合CAD平面图分析钢梁摆放角度、吊点位置和吊车站位,提前考虑单件重量、长度,精准谋划,避免了钢梁的二次倒运,减少了吊车使用时间。
科学控制保障安全。

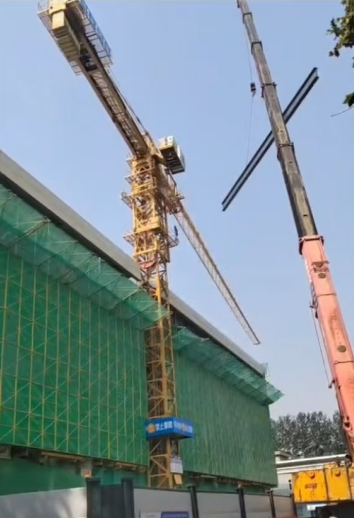

“大臂往右,慢一点……”塔吊下,信号工通过对讲机指挥塔吊缓慢旋转避让。随后,负重吊车精准、平稳地将钢梁吊装到施工区。
“项目部施工场地狭小且施工区域东侧吊装区域内高度42.5米的塔吊正在使用中,需要进行全方位缓慢跟车避让配合;吊装时钢梁四周主体结构施工已经完成,起重设备司机无法观察到吊装情况,需要靠信号工指挥操作。”史惊涛向笔者介绍道。

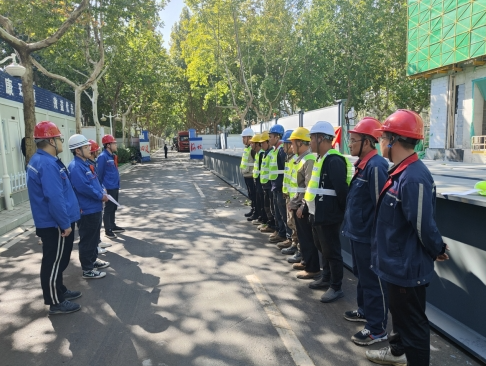

为确保吊装过程中作业人员的安全,吊装前,史惊涛对吊装施工方案的重点、难点进行详细交底,围绕吊装作业安全注意事项、技术要点做好安全技术交底,明确分工及各自岗位职责,确保机械、人员、安全防护措施有效到位,为吊装做足准备。同时,项目部对现场起重场地的地基进行加固强化,吊车进行试吊,做到心中有数。吊装过程中,指挥人员和操作人员严格按照吊装方案逐步、逐项执行操作,默契配合,业主、监理和项目部相关人员全程旁站监督,根据实际情况进行现场指导,确保吊装安全、精准。经过全体人员的共同努力,项目部顺利完成三层中庭下沉式钢梁吊装工作。(河北建工省四建九分公司:张博)
